新奥(舟山)LNG接收站迎来2024年“第一船”
抓工期、保安全,为华东地区提供稳定气源
何菁 刘冰 字数:
《 舟山晚报 》( 2024年01月06日 第 02 版 )

□记者 何菁 通讯员 刘冰/文
记者 陈永建/摄
本报讯 4条卸料臂同时连接,卸料作业一刻不停,超15万立方米的天然气通过卸料臂输送入百米开外的罐体……近日,新奥(舟山)LNG接收站迎来了2024年首船接卸进口液化天然气,为新的一年加油“打气”。

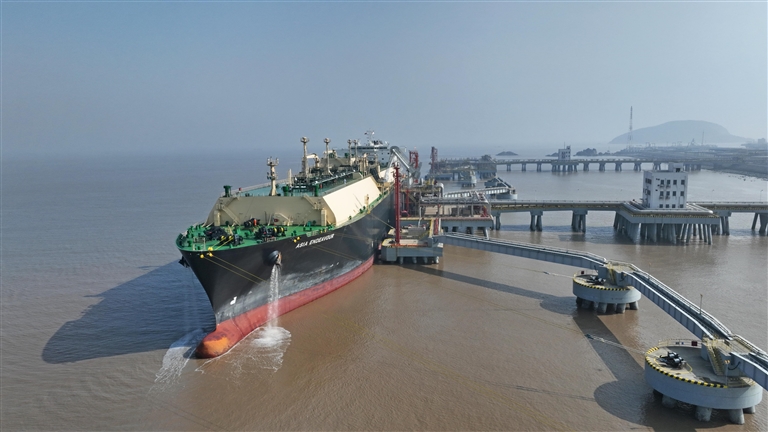

新奥(舟山)LNG接收站迎来的2024年“第一船”名为“亚洲努力”轮。这艘全长约285米的巴拿马籍薄膜型LNG运输船,从澳大利亚巴罗岛装货,1月3日下午2点抵达新奥(舟山)LNG接收站。船刚到,1名驻船代表和4名接收站工作人员立刻忙碌起来,进行系缆、接卸料臂等准备工作。经过16个小时的作业,“亚洲努力”轮在接收站卸下了15.27万立方米的天然气。据估算,本次接卸的15.27万立方米天然气,相当于50万个家庭一年的用气量,可减少碳排放26万吨。
作为华东地区最大的液化天然气接收及加注项目,新奥(舟山)LNG接收站紧密连接华东地区庞大的消费市场和客户需求。新奥(舟山)LNG接收站最大储气能力可供浙江省约2500万户家庭连续使用约20天。进口的液化天然气主要供给长三角地区。
在“亚洲努力”轮接卸进口液化天然气的同一时期,不远处的新奥(舟山)LNG三期项目建设工地内,500余名工人正紧张忙碌着,焊接、钢筋绑扎、混凝土浇筑等各项工序有条不紊,全力冲刺项目新节点。
远远看去,5号、6号、7号、8号这4座巨大的储罐已现雏形。在施工进度较快的7号、8号储罐,层层矗立的混凝土外罐已达到12层高,工人们正穿梭其间,像搭积木一样,一层层搭建墙体。外墙罐体搭建的同时,储罐穹顶的预制、组装工作也在同步进行。储罐的铝吊顶也在安装中。
新奥(舟山)三期LNG储罐为4座22万立方米混凝土全包容LNG储罐,单体较一二期储罐大6万立方米,承台混凝土浇筑总量34000立方米,项目计划于2025年9月底前建成投产。去年7月10日,首个承台开始浇筑,目前该工程已经完成了建设进度的41%。预计于1月26日,该项目马上就要迎来重要工程节点“气升顶”。为了保证工程进度和安全,工程项目群主任刘建锋一刻不敢放松,实时通过工程数智化系统对项目建设施工进行实时监控。“既要控质量、保安全,也要抓工期。”
新奥(舟山)液化天然气有限公司总经理助理霍广华表示,新的一年,新奥(舟山)LNG接收站将继续以本质安全作为出发点,通过数智化手段,保障每一艘LNG船舶的安全作业,依托能源全场景优势,提供多元、灵活的业务模式,最大限度释放基础设施的能力,为华东地区提供稳定气源。
