破解海岛大型电力设备“进岛易、进场难”困境

舟山海岛配网直升机吊装作业昨完成

累计用时1小时30分钟,使改造工期缩短10天

记者 刘浩 通讯员 吴嘉腾/文 通讯员 张然/摄 字数:

《 舟山日报 》( 2026年06月03日 第 01 版 )

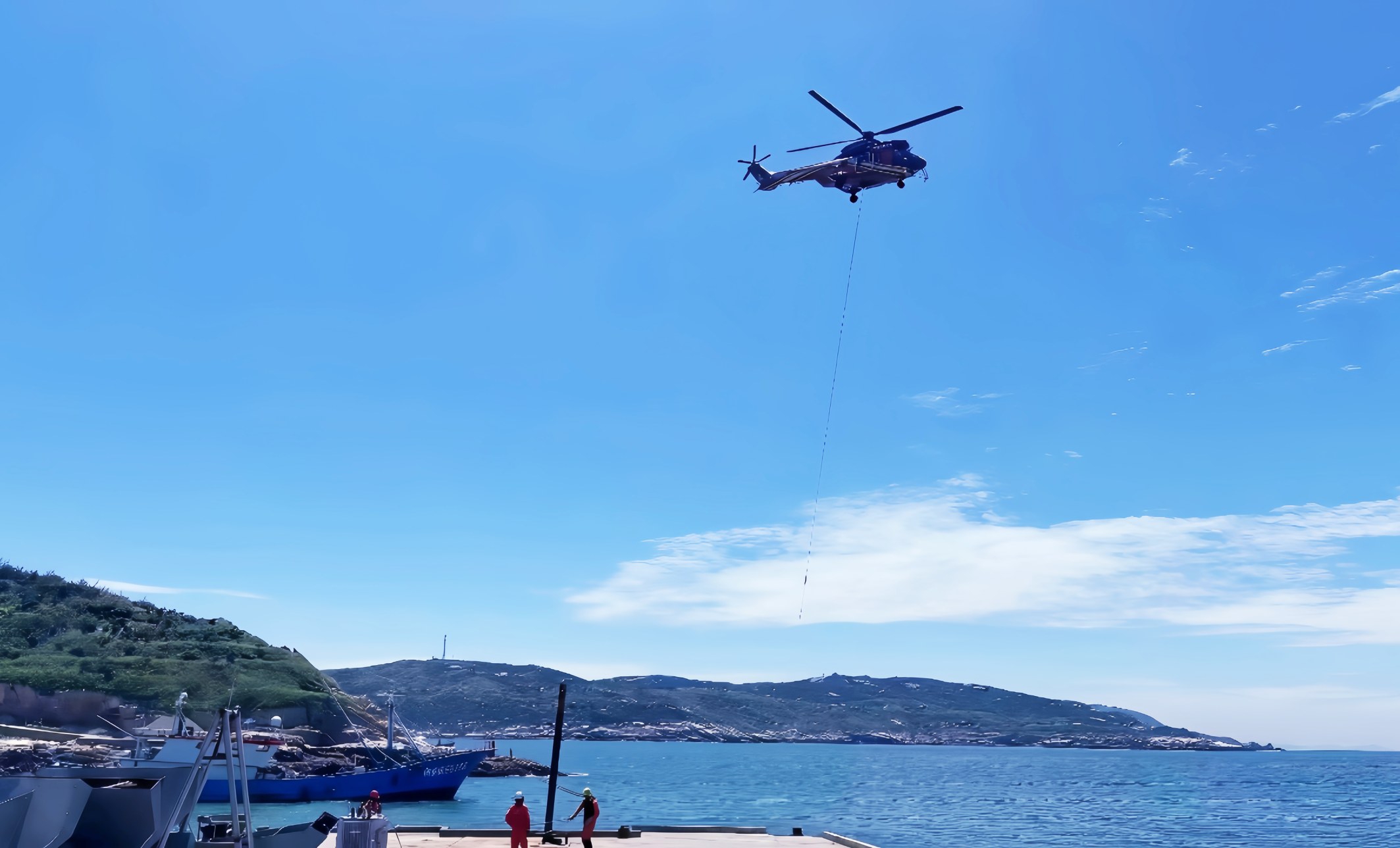

本报讯  昨天中午,国网舟山供电公司“国蛟一号”技术团队在普陀区东极镇青浜岛首次采用直升机吊装方式,将重型电力设备从码头直接吊运至岛上作业现场(见图),成功破解狭窄岛屿道路施工困局,为沿海狭窄岛屿电力基础设施建设提供了可复制的“国蛟方案”。

青浜岛是我市热门旅游目的地之一。近年来,随着海岛旅游升温,岛上的民宿、餐饮店逐渐增多,用电需求不断攀升。而长期以来,当地供电结构相对单一,只有单回路供电。一旦遇到台风、雷击等极端天气线路发生故障,岛上供电就容易受到波及。为彻底解决青浜岛供电瓶颈,国网舟山供电公司今年启动青浜岛双回路供电改造工程。

受制于地理位置偏远、岛上道路狭窄等情况,偏远海岛电力设施升级改造长期面临“进岛易、进场难”的困境。以往,大型电力设备进岛可以靠海运,但从码头到施工现场的“最后一公里”只能依靠人力搬运。“把一台1.5吨的变压器从码头搬到安装点,10多名工人轮流肩扛手抬前后需耗时近3天。”东极供电服务站站长王春银说,此次改造工程中,2.98吨环网单元柜的搬运,成为制约工程进度的最大瓶颈。

为此,“国蛟一号”技术团队联合国网电力空间技术有限公司商讨决定,采用直升机吊装。方案确定后,一套“空中短驳”的作业模式迅速成形。昨天中午12点开始,直升机按照计划,将3台1.5吨的400千伏安变压器、1台2.98吨的环网单元柜(拆分为二),分5架次吊运至岛上作业现场,平均一趟耗时约20分钟。全部任务完成,累计用时1小时30分钟,让整个改造工程的工期缩短了10天。

“直升机在码头狭窄区域完成精准悬停、缓降投放,对吊装精度和飞行操作要求极高,我们在作业前进行了重量计算、重心匹配、航线规划、落点标定等多项准备。”“国蛟一号”技术团队有关人士说,直升机吊装对重心极其敏感。2.98吨的环网柜,哪怕重心偏移几厘米,在空中就可能发生剧烈摆动,后果不堪设想。为此,技术团队对设备进行了三维建模,精确计算配重,定制了专用的吊具,确保挂载点绝对平衡。同时,利用无人机进行上百次模拟航线飞行,测定风速、气流扰动情况。

“虽然距离不长,但首次在海岛上进行成功吊装还是十分有意义的。”“国蛟一号”技术团队有关人士说,本次作业展现的不只是运输效率的提升,更是一次适用于海岛复杂环境的施工组织,也是“国蛟一号”海洋输电技术在海岛配网建设中的一次创新实践,为海岛电力施工开辟了高效的“空中短驳”模式。
