在中煤鱼山电厂工地体验建设工人满弓紧弦的施工节奏
“时间不等人,我们必须与时间赛跑”
记者 陈瑶 文/摄 字数:
《 舟山日报 》( 2026年02月08日 第 02 版 )

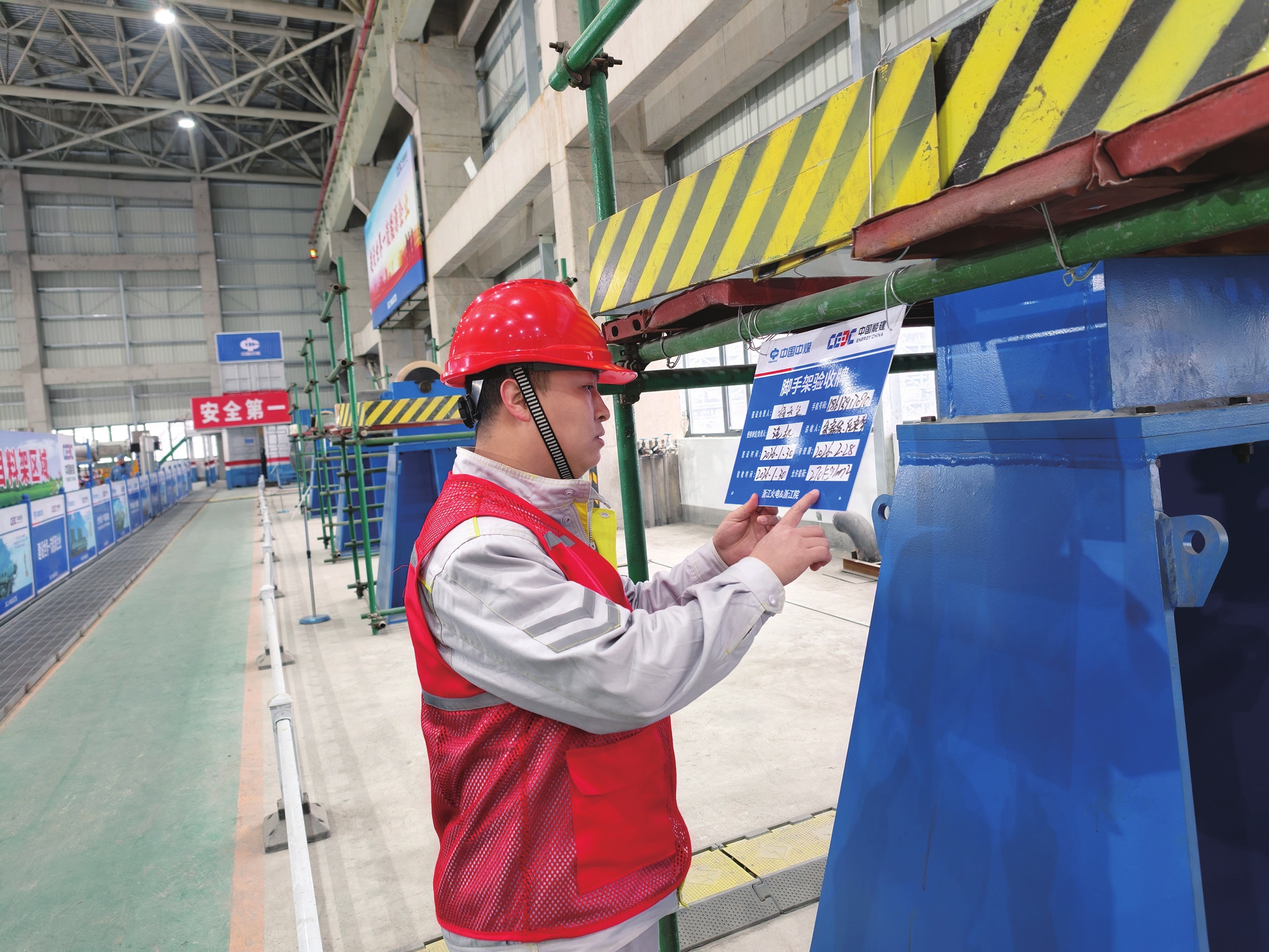

安健环部专责巡查工地监管项目施工安全
新春走基层雨天的鱼山岛,寒风凛冽,但在中煤(舟山)发电有限公司(下文简称中煤鱼山电厂)的施工现场,60余米高的储煤筒仓顶上,焊工似“蜘蛛人”匍匐在顶上作业;104米高的锅炉钢结构内,错落分布着不停忙碌的各类工种工人;偌大的主厂房里,150w的照灯24小时不灭……近日,走进还在建设的中煤鱼山电厂,千余名工人散布在项目的各个角落,为保障项目在今年年中顺利投产,争分夺秒地施工。
从春节到投产,只有短短3个月时间窗口。“时间不等人,我们必须与时间赛跑,确保每项工程节点都按时完成。”项目负责人表示。
据介绍,该项目用地面积14.97公顷,建设2×660MW超超临界一次再热燃煤机组,同步配套脱硫、脱硝、静电除尘等环保设施,总投资62.55亿元。这是浙江省重点能源项目,更被纳入省“千项万亿”工程和能源“绿保稳”工程。
“项目投产后,能提供稳定的132千瓦供电负荷,去年鱼山岛最高供电负荷在160万千瓦。我们能为重大项目提供稳定可靠的电力保障,推动区域能源结构优化升级。”该公司计划经营部主管孟杰说道,除了供电,项目还能稳定提供供热负荷。
如今,该电厂雏形已现。就在1月份,中煤鱼山电厂输煤系统筒仓仓顶钢锥壳实现精准吊装,该项目统共规划建设2座复合型筒仓,每座筒仓直径52米、高度68.5米,均采用核电级筒仓技术打造,是目前亚洲规模最大的储煤仓。
筒仓顶上,300吨重的“飞碟型”穹顶已稳稳落位,工人们正忙着进行后续焊接加固。当天,记者跟随该公司土建主管朱欢,登上2座筒仓之间的T5转运站,徒步攀爬了约20层楼的高度登顶后,朱欢依旧面不改色,“我基本每天都要爬一趟,要监督施工安全,保障施工质量,让进度可控,习惯了。”他说。从转运站顶上可以看到左右2个筒仓的顶部。工人们正在有条不紊地进行绑扎钢筋、焊接穹顶檩条等工序,“这都是为了争取在春节前完成1号穹顶的浇筑,春节后第一时间开始2号穹顶的浇筑,快速复工复产。”朱欢介绍。
“26年1月29日11点46分,2号锅炉水压试验一次成功”。另一头,该公司工程管理部锅炉主管徐东风的朋友圈也传来项目重大节点成功的消息。为了这一刻,他在现场几乎坚守了三天三夜。
记者跟着徐东风登上锅炉80米左右的地方,他一路检查焊工手里的焊材,不断注意工程进展,并穿过钢铁架,来到一连排的水压压力表前。“昨天刚刚完成水压试验,里面还有一点压力在,今天再来检查一下。”徐东风告诉记者。
锅炉是整个发电厂的核心动力源。“锅炉第一根钢结构在2024年10月11日完成吊装,之后我们风雨无阻地施工,到现在这样2座大型锅炉。接下去将进入调试阶段。”徐东风说,项目工期紧、任务重,这一年多来,他基本日日在现场。
户外风雨飘摇,主厂房内却灯火通明。当天下午2时许,40余盏150瓦的大灯同时亮起,超大型发电设备正在这里调试。即将离开主厂房时,记者遇到了来自山西的钳工孙文超。他手中的扳手飞快拧着,“工期紧,任务重,我这两天加加班,过两天就能回老家了。”
孙文超所在的辅机班还有60余个工人在项目现场,覆盖了焊工、钳工、安装工、起重工等各类工种。“我带队去年2月份来的,大家来自五湖四海,准备14号左右放假,大年初八再回来。”辅机班班长谢云飞说。
当下,该项目进度持续刷新,至1月底已完成约80%。当天下午5时许,天色渐暗,鱼山岛上开始变得灯火通明。施工现场焊接的火花与工地的灯光交相辉映,形成了一道独特的冬夜风景线。
