盾驰山海 构启通途

字数

《 舟山日报 》( 2024年05月17日 第 02 版 )

效果图中铁十一局甬舟铁路项目部提供

  □记者 石艳虹 通讯员 周俊

  “收到,开始掘进!”“定海号”盾构机始发的指令下达后,盾构机操作室内,操作手王权郑重按下操作面板上绿色的刀盘启动键,盾构机最前端的刀盘缓缓转动,轰鸣声起。这台总长135米、总重量达4350吨的大家伙,正式上岗开工。

  昨天的甬舟铁路金塘海底隧道舟山侧作业点,彩旗招展,一派奋进景象。竖井下20多米深的井底,涂装红色的“定海号”如巨龙横卧、身披红甲。

  “今天我又高兴又激动,就像孩子长大,终于工作了一样。”盾构机机长陈志强是项目部最早接触“定海号”的技术人员之一。早在去年6月前后,他就前往位于湖南长沙的工厂驻厂监造,催进度把质量,看着盾构机10万个零件一个个组装完成。

  “定海号”盾构机始发后,将变身“超级工作狂”:除每半个月左右一次的计划性维护保养,可24小时不间断作业。开挖隧道的同时,还会自动化安装隧道管片。通过创新的泥水平衡技术,连掘进产生的渣土,都可以通过专有管道自动封闭运输至泥水处理点。始发阶段,因地质原因掘进较缓慢,之后施工效率会提高至每天向前掘进8至10米。

  操作室内,王权右手熟练地操作着面前的按钮,左手持对讲机,不断与各方沟通,眼睛盯着上方的显示屏。盾构机开工后,王权要和同事轮班倒,确保操作台24小时值守,随时调控掘进机状态。下转第2版▶  ▶上接第1版

  按照预定计划,“定海号”掘进机将与宁波侧的“甬舟号”掘进机双向掘进,在78米深的海底,以不高于20毫米的误差精准衔接。所以,盾构机沿着既定路线精准向前掘进尤为重要。这其中,除了盾构机自带的精准导向系统,也需要操作手的精准发力。

  在操作台上方的显示屏上显示着掘进平面,两条轴线交叉处就是掘进的中心。

  “现在显示盾构机前段位于设计线路轴线偏左2毫米位置,正沿着我们既定路线掘进。”王权告诉记者,如果出现小额度的偏差,会通过操控面板上的推进油缸压力调节,推动刀盘各个方位不同发力,轻微调整方向。

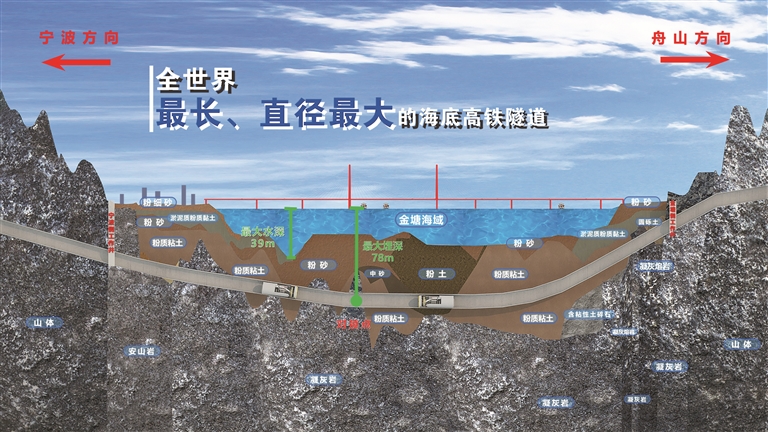

  金塘海底隧道最大埋深78米,最大水深39米,管片外径14米,盾构开挖直径达14.57米,隧道最大水压约0.85兆帕(MPa),所处海域地质条件复杂,具有长距离硬岩、黏土、粉砂等多种地层,隧道上方海运繁忙,海浪高且急,施工难度极大。“超级难题”自有“超级解题法”。“定海号”盾构机拥有超前地质预报系统、刀具实时监测系统、管片浮动监测系统、同步注浆密实度检测装置等十二项尖端科技创新。

  “定海号”始发当天,高旺就一直在井下忙碌。他是盾构机现场施工技术保障团队带头人,已有15年的盾构机技术保障经验。

  面对这台超大直径盾构机和世界长度最长、直径最大、地质最复杂、施工难度最大的海底高铁隧道,中铁十一局从全国范围内抽调技术人员,组成了一支50多人的现场技术保障团队,人均保障经验在10年以上。

  “这活有挑战,但不管遇到多大困难,一定要干好!”高旺信心十足地告诉记者,这一次保障经历与以往相比,难度大,但也不怕。

  盾驰山海,构启通途。始发仪式现场,洋溢着期待。大家都在期盼着三年后,“定海号”与“甬舟号”“相会”,舟山通过新通道与大陆“相会”。

  “预计在2028年10月份实现高铁全线贯通,让舟山人在家门口坐上火车。”市铁路建设中心主任、市甬舟铁路建设指挥部副总指挥罗士瑾言语间掩饰不住激动。他透露,甬舟高速复线海底隧道也将于2025年9月开工,目前已全面启动盾构机设备选型和施工设计方案工作。

  在罗士瑾看来,甬舟铁路盾构机“先行先试”,也将为舟山将来的隧道施工乃至全国的隧道施工提供经验。

  甬舟高铁建成后,长三角唯一不通高铁的地级市舟山将接入全国铁路网,补齐浙江“省域1小时高铁交通圈”和“市市通高铁”的最后一块短板。
