浙能舟山六横液化天然气接收站项目施工忙
项目一期预计于2026年6月建成投产,达产后年供气能力达84亿立方米
沃青青 俞玮熠 周志南 王添豪 字数:
《 舟山日报 》( 2024年03月26日 第 04 版 )
□记者 沃青青 通讯员 俞玮熠 周志南/文 通讯员 王添豪/摄

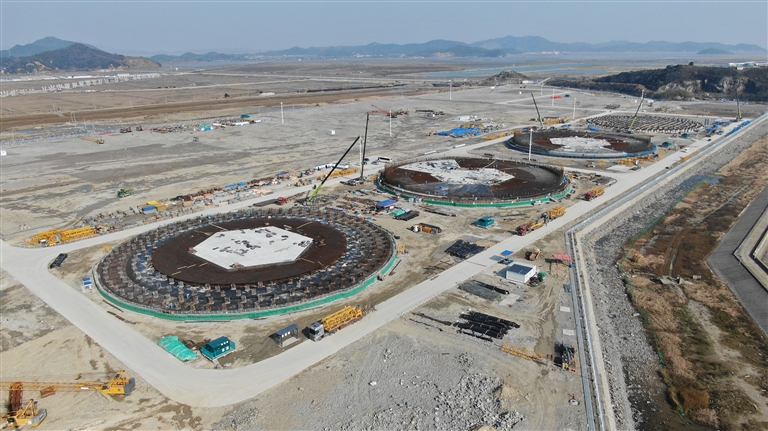

本报讯 近日,天气乍暖还寒,浙能舟山六横液化天然气接收站项目建设现场呈现一片大干快上的火热景象:车辆穿梭、机器轰鸣,4座巨大的罐体上林立着密密麻麻的钢筋,施工人员正在马不停蹄地进行储罐钢穹顶预制、承台混凝土浇筑、脚手架搭设等相关施工作业(见图)。
浙能舟山六横液化天然气接收站项目是浙江省重点建设项目、“千项万亿”工程、能源绿色低碳发展和保供稳价工程。该项目位于六横小郭巨山西侧,一期总投资约94.5亿元,设计规模600万吨/年,占地面积约44.22公顷,占用岸线约960米,规划建设1座15万吨级LNG船舶专用码头,4座22万立方米储罐及相应工艺设施。
“目前,4座储罐承台的混凝土浇筑进度已完成30%,首座储罐承台预计本月底完工。”浙能六横液化天然气有限公司建设管理部相关负责人介绍,“作为省重点建设项目,春节期间不停工,项目通过提前部署、统筹安排,提前将塔吊设备运至施工现场,并完成塔吊基础作业,为年后施工提质提效打下坚实基础。”
此外,该项目结合建设实际,成立3支“工程党建”党员突击队,通过充分发挥党员的先锋模范作用,紧盯工程质量、安全生产、工期等关键要素,加快推动项目建设。
据悉,该项目于去年9月26日正式开建,其间仅用3个月的时间完成4座储罐桩基工程建设,1600根工程桩稳稳扎根在六横岛上。此外,该项目配套码头工程初步设计已正式获得交通运输部批复,预计今年上半年开建。
据介绍,项目一期预计于2026年6月建成投产,达产后年供气能力达84亿立方米,可在冬季用气高峰时期保障超2.8亿户家庭1个月的用气量,实现减排二氧化碳2800万吨,相当于植树约5895万棵,对保障浙江及周边区域城市能源安全、助力构建新型能源体系和实现“双碳”目标具有重要意义。
