77天完成码头海域桩基工程

国能舟山电厂三期扩建项目加速推进

预计两个月后进入全面安装阶段

方智斌 字数:

《 舟山日报 》( 2023年09月08日 第 01 版 )

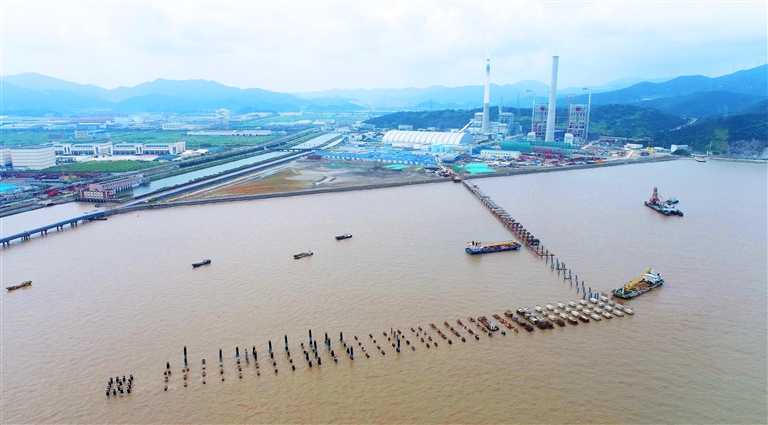

国能舟山电厂三期扩建项目码头工程完成海上全部桩基施工 摄影 记者 陈永建

  □记者 方智斌

  本报讯  “左、左,再过来一点。”在8名工人的协助下,一艘随着涌浪波动的起重船转动几十米高的吊臂,将一块长9米多、重约17吨的预制空心板缓缓安装到栈桥排架上。

  这是9月6日下午国能舟山电厂三期扩建项目码头工程紧张施工的一幕。

  “海上施工不可控因素多、难度大,今天天气条件算不错了。”中交三航局有限公司项目常务副总工周聪介绍,当前安装空心板的作业区域靠近岸边,施工船舶是乘着涨潮时开到预定位置的,工人们正全力以赴抢抓施工进度。

  站在岸边,记者看到与10万吨级码头配套的栈桥已现雏形:近处,一段段刚安装的预制空心板向海面延伸;远处,一座座矗立洋面的桩基已完成割桩找平或钢筋绑扎,正等待桩帽浇筑;更远处是一座座刚完成沉桩作业的桩基。

  10万吨级的码头工程是国能舟山电厂三期扩建项目的重要配套设施,码头泊位长315米,引桥及输煤栈桥总长721米,年设计吞吐量为482万吨,总投资约4.1亿元。

  据介绍,码头项目开工以来,承建各方科学应对海底地质条件复杂、洋流湍急、海域涌浪大和台风影响、航道避让等不利因素,采用乘浪作业、夜间作业等多项举措,仅用77天有效作业时间,于8月27日提前完成了海域部分的全部桩基施工。

  桩基施工完成让国能舟山电厂基建党支部书记傅谦晶倍感自豪和振奋。他说,打桩是整个码头建设中最难、工作量最繁重的部分。按照水运行业的说法,完成海上桩基工程标志着完成了码头建设一半的工程量。

  与此同时,国能舟山电厂三期扩建项目其他区域施工也在加速推进中,现已按计划或超前完成主厂房出零米、吸收塔结顶、烟囱结顶、电除尘安装等重要节点。

  “目前,整个舟山电厂三期扩建工程现场施工人员有2000多人,建设者们以冲刺姿态全力推进项目进度。预计两个月后将进入土建交安阶段,届时将迎来施工最高峰,施工人员将在3000人左右。”傅谦晶介绍,国能舟山电厂发扬基建“三千精神”,力争在明年6月底前实现首台机组并网发电,为高水平建设现代海洋城市提供更为坚强的电力保障。

  据了解,国能舟山电厂三期扩建项目将建设两台660MW高效超超临界、二次再热燃煤发电机组,是我省重大投资项目,也是全省首个二次再热燃煤发电项目,将争创“国家优质工程金奖”。
