浙能六横电厂二期工程项目顺利转入新阶段
3号锅炉首根大板梁吊装就位
沃青青 乐欣兰 朱将云 字数:
《 舟山日报 》( 2023年06月08日 第 04 版 )

□驻六横记者 沃青青
通讯员 乐欣兰 朱将云 文/摄

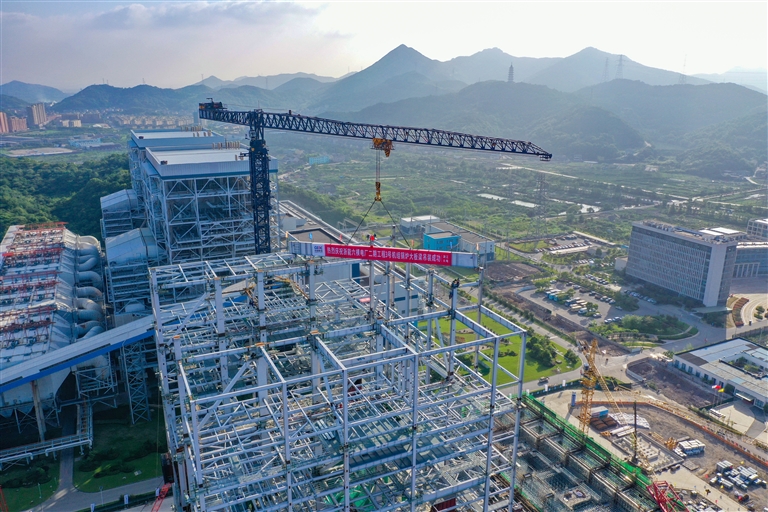

本报讯 5月31日下午5时许,浙能六横电厂二期工程项目3号锅炉首根大板梁顺利吊装就位,标志着该项目3号机组锅炉将转入设备安装阶段。
浙江浙能中煤舟山煤电有限责任公司工程师王庆介绍,锅炉大板梁吊装是电厂锅炉受热面安装前的重要节点。此次首吊的K1板梁为单梁结构,布置于锅炉构架顶层。吊装最高就位高度为88.5米,板梁顶标高达92.2米。
据了解,针对吊装技术要求高、难度大、海岛交通不便等实际情况,浙能舟电公司攻坚克难、打通堵点,跑出项目施工加速度。完成为期20天的吊装技术论证和140吨平臂吊加固顶升等准备工作后,5月24日,首批3根大板梁从宁波镇海码头启运,次日抵达项目建设现场。5月31日下午4时17分,重达31.6吨的3号机组锅炉首根大板梁成功起吊,距今年2月5日该机组首根钢结构吊装间隔不到4个月。
浙能六横电厂二期项目是浙江省“十四五”期间重大投资项目、重大支撑性煤电项目、清洁煤电重点项目,并入选省“千项万亿”工程。该项目总投资73亿元,厂区用地面积约25.6公顷,新建2台装机容量100万千瓦的超超临界高效机组,首台机组计划于2024年12月底投产并网,届时将有效缓解舟山和宁波电力缺口、助推电力电量供需平衡。据悉,浙能六横电厂二期工程项目3号锅炉大板梁共有8根,后续7根将于本月上旬全部吊装完成。
